一、 项目简介
果林溪谷三期项目是为了解决区内干部职工住房需求进行开发建设的项目,项目总建筑面积122302平方米。

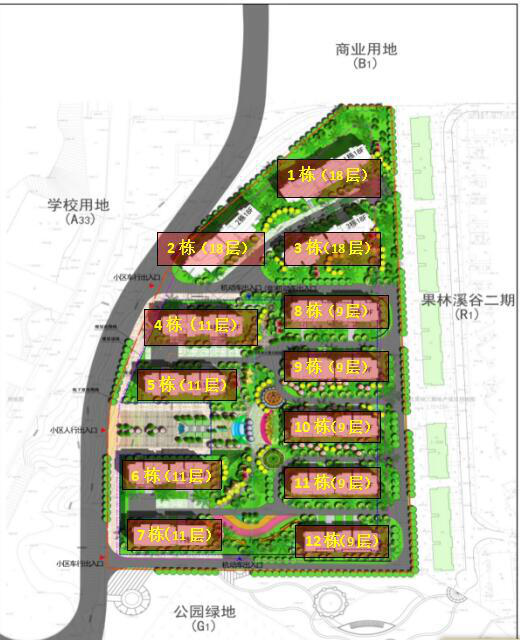

本项目位于果林溪谷二期西侧,南侧紧邻都市高尔夫酒店,共规划有12栋住宅。户型分布如下表:
产品业态 | 户型 | 建面(㎡) | |
1-3栋(总高18层) | 标准 户型 | A1 | 101. 47 |
A2 | 89. 23 | ||
4-7栋(总高11层) | B1 | 126. 46 | |
8-12栋(总高9层) | C | 144. 06 | |
D1 | 197. 55 |
二、 项目关键节点时间计划
项目计划于2017年12月底完成8—12栋主体结构封顶断水,2018年3月完成全部地下室结构封顶,2018年5月完成全部楼栋主体结构封顶断水,2018年12月竣工,2019年3月具备交房条件。
三、 项目进展情况
(一)1-7栋基础施工进展
1栋:桩基础已施工完成,正在进行承台地梁钢筋绑扎;2栋:桩基础已施工59颗,剩余31颗(完成65%);
3栋:±0.000层结构混凝土已浇筑完成,正在进行一层
结构梁板钢筋绑扎;
4栋:桩基础已施工完成,正在进行桩基承载力检测;
5栋:桩基础已施工5颗,剩余86颗,完成5%;
6栋:桩基础已施工完成;
7栋:桩基础已施工完成,正在进行承台、地梁工作面开挖。
备注:1.1-3栋计划于2017年12月底完成±0.000以下(基础部分)施工,于2018年5月底封顶断水;2.4-7栋计划于2018年3月底完成±0.000以下(地下室部分)施工,于2018年5月底封顶断水;
(二)8-12栋主体结构施工进展
8栋:主体结构三层混凝土浇筑完成,正在进行四层墙柱钢筋绑扎;
9栋:主体结构三层梁板钢筋绑扎完成70%;
10栋:主体结构六层混凝土浇筑完成,正在进行七层梁板钢筋绑扎;
11栋:主体结构五层混凝土浇筑完成,正在进行六层墙柱钢筋绑扎;
12栋:主体结构五层混凝土浇筑完成,正在进行六层梁板模板安装。
备注:1.8-12栋计划于2017年12月底封顶断水;
四、 下周进度计划
(一)1-7栋基础施工计划:
1栋承台、地梁混凝土浇筑完成,开始进行±0.000以下结构钢筋绑扎;
2栋桩基础施工累计完成80颗;
3栋一层结构混凝土浇筑完成;
4栋基础承台工作面开挖;
5栋桩基础施工累计完成30颗;
6栋开始进行桩基承载力检测;
7栋基础垫层开始浇筑。
(二)8-12栋主体结构施工计划:
8栋主体结构四层混凝土浇筑完成;
9栋主体结构三层混凝土浇筑完成,进行四层梁板钢筋绑扎;
10栋主体结构七层混凝土浇筑完成,八层梁板钢筋绑扎完成70%;
11栋主体结构六层混凝土浇筑完成,进行七层墙柱钢筋绑扎;
12栋主体结构六层混凝土浇筑完成,进行七层梁板模板安装。
(三)桩基础检测计划:
根据6栋桩基础施工记录,待桩身混凝土强度达到检测要求后及时进行承载力检测工作,4栋、7栋桩头清理完成后,进行桩身完整性检测。
版权属于昆明经济技术开发区管理委员会 Copyright(c)2006-2013 KETDZ,ALL rights reserved
主办单位:昆明经济技术开发区管理委员会
中国云南 昆明经济技术开发区信息产业基地春漫大道16号 650231 | 16 Chunman Ave. IT Industry Park Kunming National Economic Technological Development Zone
联系电话:0871-68163168 网站地图 网站标识:5301000039
